一.哪些工程必须进行桩基静载试验?
目前检验桩基(含复合地基、天然地基)承载力的各种方法中应用广泛的一种,且被公认为试验结果准确、可靠,被列入各国桩基工程规范或规定中。《建筑基桩检测技术规范》规定,必须做试桩的情况有三种:
(1)设计等级为甲级、乙级的桩基;
(2)地质条件复杂、桩施工质量可靠性低;
(3)本地区采用的新桩型或新工艺;
如果拟建场地已有现成的工程实例,而拟建建筑物的基本情况又基本相同,这时是不需要进行试桩的。
二.静载荷试验
2.1 静载荷试验:是指按桩的使用功能,分别在桩顶逐级施加轴向压力、轴向上拔力或在桩基承台底面标高一致处施加水平力,观测桩的相应检测点随时间产生的沉降、上拔位移或水平位移,根据荷载与位移的关系(即Q~S曲线)判定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力或单桩水平承载力的试验方法。
2.2 静载荷试验类型:根据试验对象可分为地基土浅层平板载荷试验、深层平板载荷试验、复合地基载荷试验、岩基载荷试验、桩(墩)基载荷试验、锚杆(桩)试验;根据加载方式可分为:竖向抗压试验、竖向抗拔试验、水平载荷试验。
试验使用设备:千斤顶、压力传感器、位移传感器、油泵、静载荷测试仪。

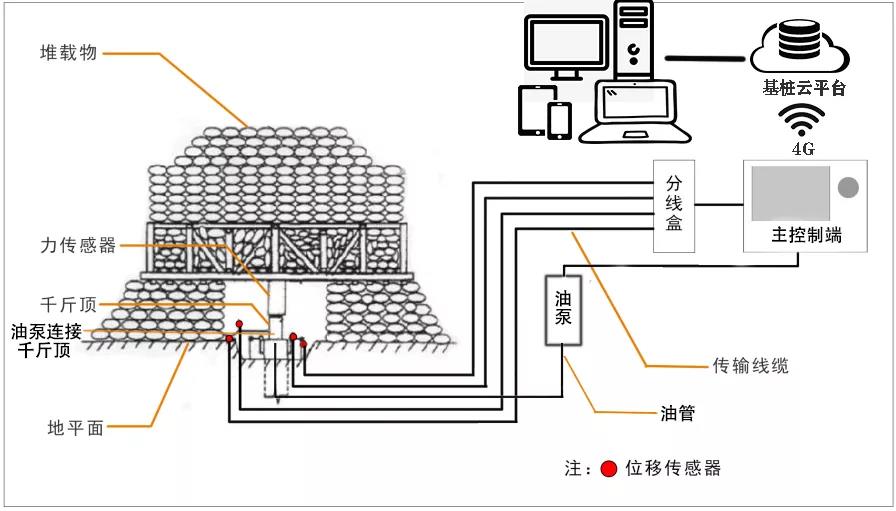

2.3泰测基桩监测系统
三.桩基静载荷施工简略步骤
3.1 检测准备
(1)检测时间应满足如下条件:桩身强度需达到设计要求,同时检测休止时间还应满足沙土不少于7d、粉土不少于10天、非饱和粘性土不少于15d,对于淤泥或淤泥质土等饱和粘性土不少于25d;泥浆护壁灌注桩宜延长休止时间。
(2)检测数量应满足如下要求:在同一条件下桩基分项工程的试桩数量不应少于总桩数的1%,且不应少于3根;当总桩数在50根以内时不应少于2根。
(3)竖向静载试验的试桩和锚桩可利用工程桩,预估最大试验荷不得大于锚桩钢筋的设计强度。

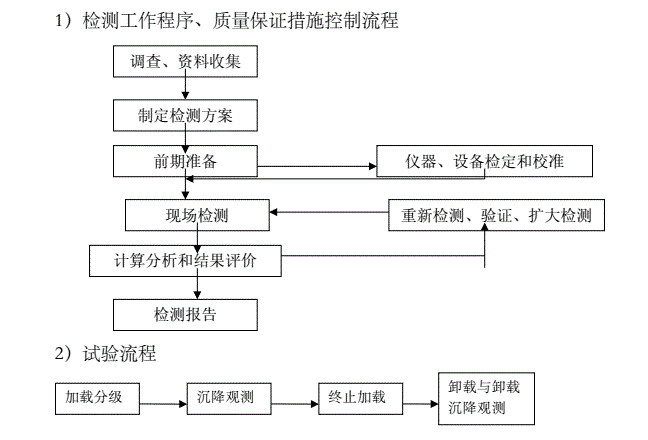

3.2 施工流程程序
